双列嵌平型F-WRWL地面变形缝做法详解

标签:变形缝做法,地面变形缝橡胶嵌平型,双列嵌地面变形缝 发布时间:2018年10月22日 点击114次
    双列嵌平型F-WRWL地面变形缝是嵌平型地面变形缝中的一种,产品特点可见本站产品中心,此篇是解说具体做法步骤。
  一、槽口预留及处理.

  1、槽口预留处理成如图1所示形状、尺寸。处理深度检验方法:处理后,在安装基面上摆上铝合金基座,使铝合金基座上平面比地坪完成面低2mm为合适。图中W为伸缩缝缝宽。

  2、保持整条缝的直线度。
  3、槽口两边安装基面保持平整、光洁。
  4、清除干净缝内杂物及垃圾。
  二、贴止水带.
  1、将安装基面清理干净。

  2、弹线确定止水带贴合位置,止水带与安装基面贴合宽度为如图2。

  3、在安装基面和止水带两边贴合部位上刷涂基层胶,待其干燥至不粘手时贴合、压平、压实。完成后如图2所示形状。
  4、两条止水带连接采用搭接胶对接,接合长度10cm左右。在止水带接合部位上刷涂基层胶,待其干燥至不粘手时贴合、压平、压实。
  5、一般情况下,遇到柱子部位,止水带应连续贴过。缝两头收尾处止水带竖起贴合15~20cm,并用金属压住固定。
  6、遇到室内水较多时,应将止水带两头穿过墙缝引通至外墙缝止水带或内层皮条内。或在止水带上加装排水装置,排水装置用一般落水管即可。
  7、止水带分断可用美工刀划断。
  三、安装铝合金基座.
  1、摆上铝合金基座,用红漆将基座上孔的位置标记到安装基面上。
  2、在标记位置用电锤钻孔,装上8mm塑料膨胀管。

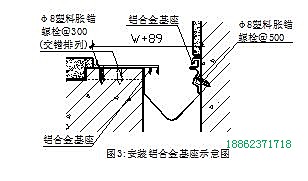

  3、摆上铝合金基座,拧上M5园头自攻螺钉。完成后如图3所示形状。
  4、铝合金基座分断可用钢锯锯断或用铝合金切割机锯断。
  四、铝合金侧面的地坪缺口补装地坪铺装层。
  五、安装滑杆、铝合金中心板、弹性胶条。
  1、摆上铝合金中心板,将滑杆安装位置标记到铝合金基座上。
  2、用胶带纸将滑杆初步固定至要安装的部位。
  3、摆上铝合金中心板,拧上滑杆螺丝。
  4、铝合金中心板接头处两边对齐。
  5、铝合金中心板分断可用钢锯锯断,用铝合金锉刀锉平。

  6、安装弹性胶条。完成后如图4所示形状。(同产品图)。

文章来源:建筑变形缝图集规范做法|伸缩缝施工方案|变形缝阻火带批发价格-江苏联华变形缝生产厂家
上一篇:
下一篇:混凝土地坪铠装缝规范安装步骤详解
最新新闻
楼面预埋平接和抗震型变形缝对...
变形缝盖板粉末喷涂优点
地面变形缝型号分类及参数
双列嵌平型F-WRWL地面变形...
变形缝多少钱一米
混凝土地坪铠装缝规范安装步骤...
内墙(顶棚)卡锁型I-IL1变形...
地下室沉降缝渗漏处理施工方案
地坪铠装缝高度如何选用
盖板型FM地面变形缝安装规范
分享按钮

免费咨询

  • 孙先生: QQ
  • 18862371718
  • QQ:1937206211
  • 地址:江苏省东南经济开发区红豆路88号
